Nuova Stazione di Smistamento 150kV denominata Musei e relativi Raccordi
Descrizione dell’intervento
Nell’ambito del modello di Programmazione Territoriale Efficiente – atto ad assicurare efficienza nella realizzazione delle opere di rete abilitanti la connessione e l’integrazione delle nuove risorse, minimizzando i costi per il sistema, nonché l’impatto delle infrastrutture sul territorio – Terna ha individuato la SE 150kV di Musei tra le soluzioni efficienti abilitanti le Fonti Energetiche Rinnovabili nell’area del Sulcis-Iglesiente.
L’opera, per la quale è stato previsto un investimento di oltre 11 milioni di euro (di cui 929.000 a carico del Programma JTF 2021-27) , verrà realizzata con tecnologia di ultima generazione: l’entrata in esercizio della stazione rende più flessibile ed efficiente la rete elettrica dell’Isola, in particolare per l’area del Sulcis Iglesiente.
L’opera permetterà di incrementare la capacità di trasmissione nell’area e consentire così il pieno sfruttamento dell’energia proveniente dagli impianti di produzione di energia rinnovabile presenti.
Grazie al nuovo impianto sarà, inoltre, possibile aumentare la sicurezza degli scambi e ridurre le emissioni climalteranti.
La progettazione e la prossima realizzazione della Stazione Elettrica tiene in considerazione un sistema di indicatori sociali e ambientali che hanno permesso di valutare gli effetti dell’opera nel territorio, nel pieno rispetto degli obiettivi di tutela e miglioramento della qualità dell’ambiente e dell’utilizzo razionale delle risorse naturali.
La nuova infrastruttura sarà collegata alla RTN tramite una configurazione in entra–esce alla linea a 150 kV “Iglesias 2 – Siliqua”. La stazione sarà equipaggiata con soluzioni tecnologiche all’avanguardia che permetteranno di migliorare l’efficienza del processo di trasporto dell’energia.Ad oggi, la SE 150kV Musei è inserita come opera di rete nella soluzione tecnica minima generale (di seguito STMG) di n.8 pratiche FER per un totale di 210 MW (n.4 impianti eolici per 150 MW, n. 4 impianti fotovoltaici per un 60 MW); si precisa, inoltre, che risulta già autorizzato un impianto eolico di potenza pari a 23,1 MW, sito nei Comuni di Domusnovas e Musei in località Is Morus.

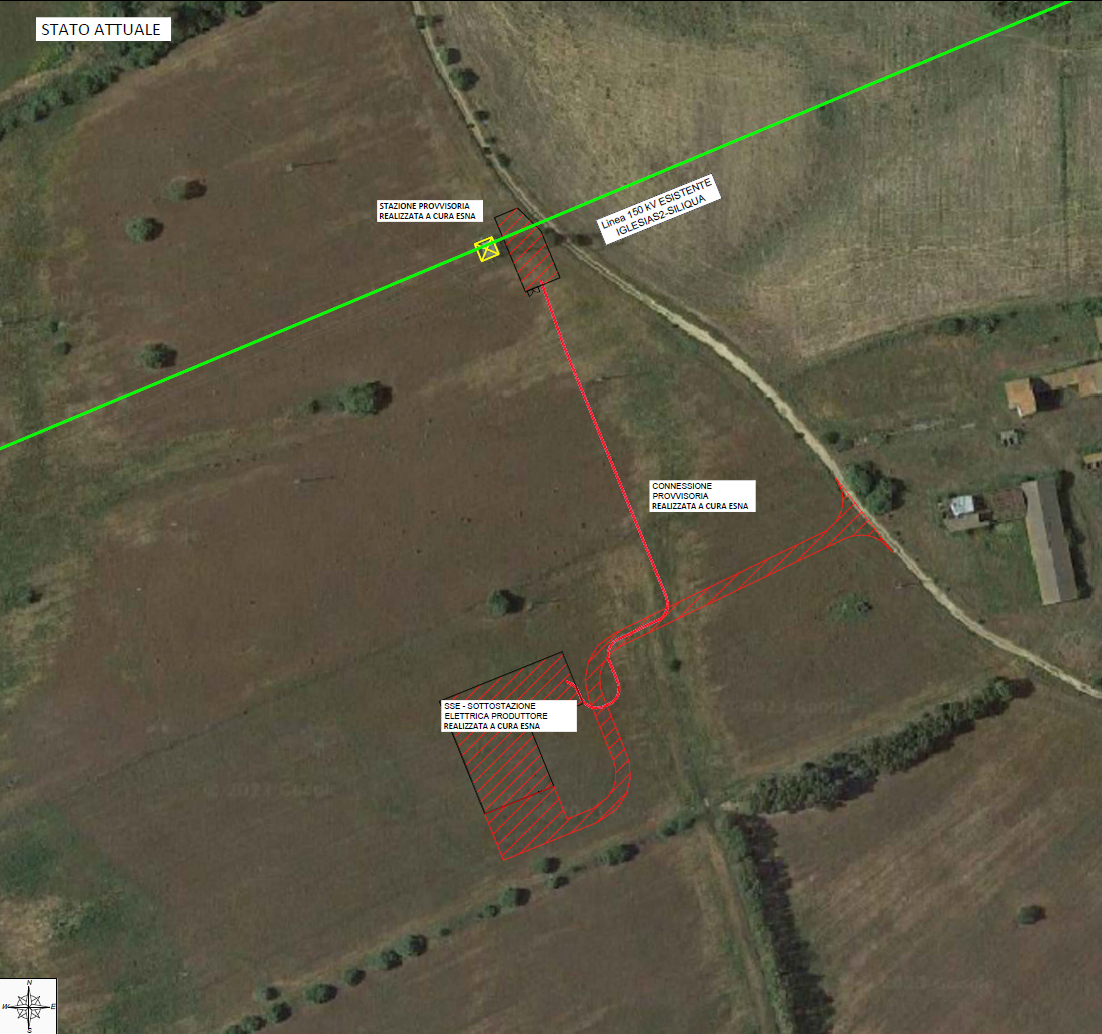

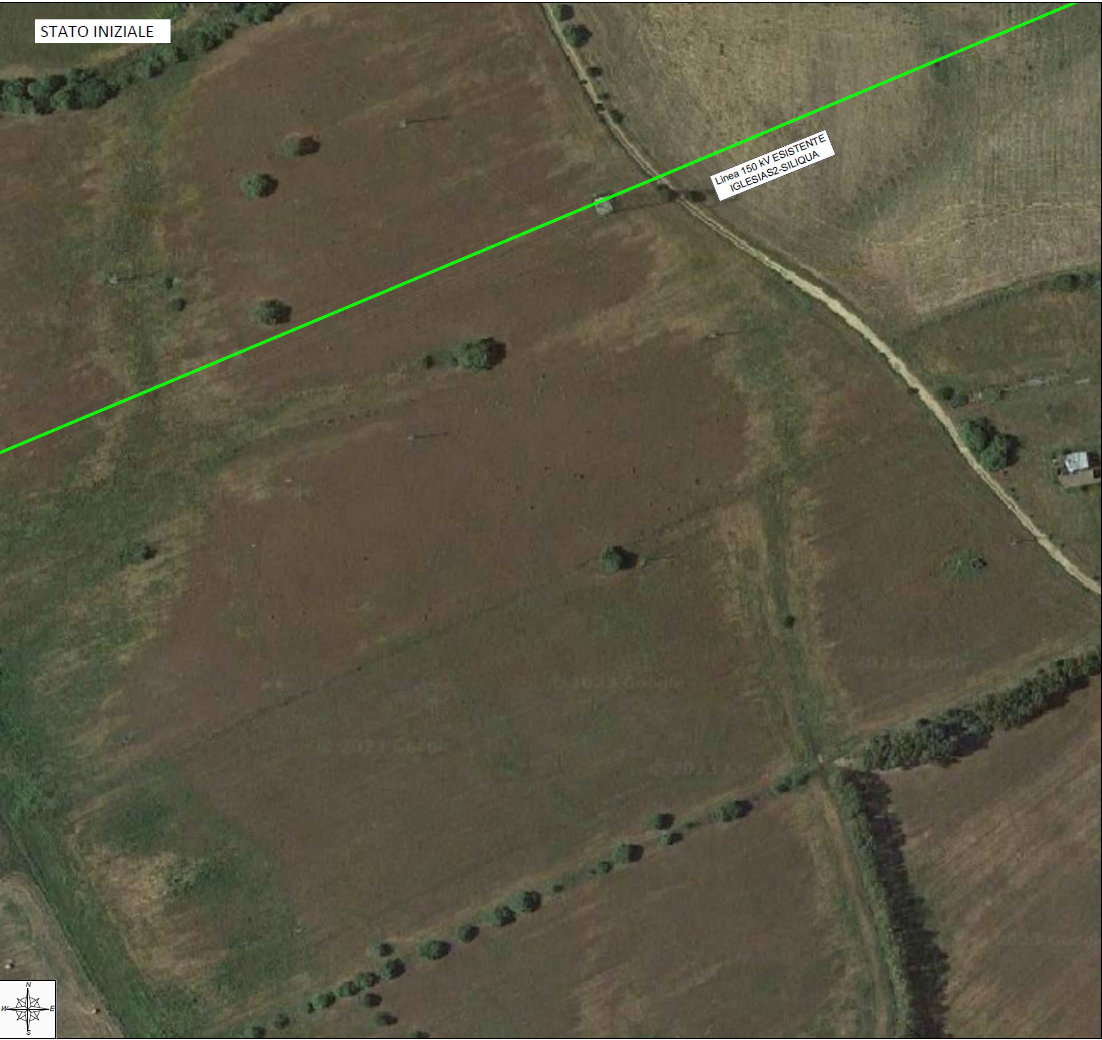

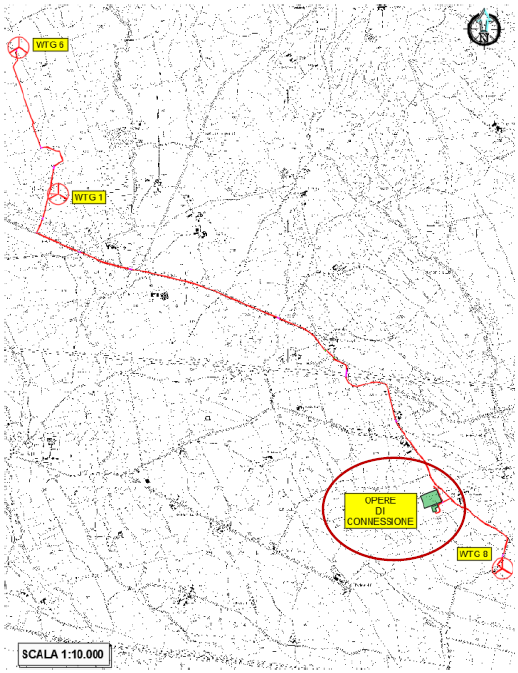

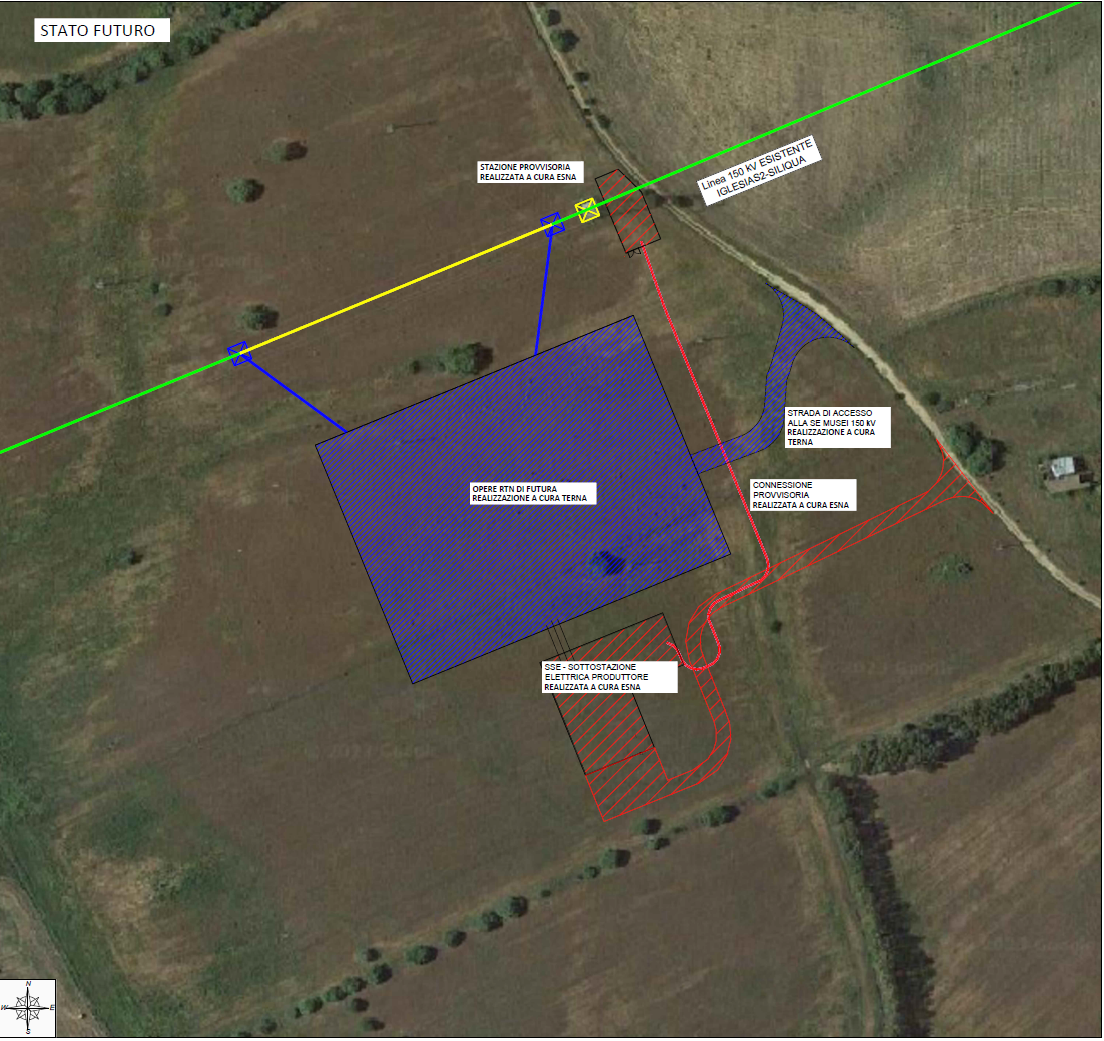

La nuova stazione di smistamento sarà inserita in entra - esce alla linea RTN 150 KV "Iglesias 2 - Siliqua", attraverso la realizzazione di due raccordi aerei. Sarà del tipo unificato Terna, con isolamento in aria e costituita da:
• n° 1 sistema a doppia sbarra;
• n° 5 stalli linea;
• n° 1 stallo per parallelo sbarre;
• n° 1 TIP.
I raccordi Linea verranno realizzati inserendo sulla linea "Iglesias 2 – Siliqua” 150 kV due nuovi sostegni, demolendone uno esistente.
Gli Edifici di Stazione saranno del tipo NZEB (Nearly Zero Energy Building), ossia edifici ad elevata prestazione energetica che riducono il più possibile i consumi per il loro funzionamento nonché l’impatto nocivo sull’ambiente secondo quanto definito al paragrafo 3.4, comma 1 del D.M. 26/05/2015.
Tra le soluzioni tecnologiche innovative si segnala la presenza del SAS 2021, che si differenzia dai precedenti sistemi digitali per l’applicazione del principio di interoperabilità tra apparati.
Terna, imponendo l’utilizzo di IED rispondenti alla ed. 2 della norma IEC 61850, ha potuto sviluppare un proprio data model unico per tutti i fornitori di sistemi.
Tale innovazione fa sì che, oltre a definire nel dettaglio ogni singola informazione e ogni singolo elemento costituente il sistema, ha uniformato il modello di scambio dati tra un IED e l’altro (comunicazione peer to peer) e tra le UF il sistema centrale SCADA (comunicazione server – client).
